Informationen zur geplanten Eger-Elster-Leitung

Projekt Eger-Elster-Leitung 
Informationen zum Netzausbau und Umspannwerk 

Die Stadt Marktleuthen informiert die Bürgerinnen und Bürger über den aktuellen 
Planungsstand des Projekts „Eger-Elster-Leitung“ sowie über das geplante Umspannwerk 
im Bereich Marktleuthen/Kirchenlamitz. Hintergrund ist das derzeit laufende 
Konsultationsverfahren der Bundesnetzagentur. 

Mit den nachfolgenden Informationen soll die Bürgerschaft die Möglichkeit erhalten, sich 
ein eigenes Bild von dem Vorhaben zu machen und sich bei Interesse am laufenden 
Verfahren zu beteiligen. 

1. Was ist die Eger-Elster-Leitung? 

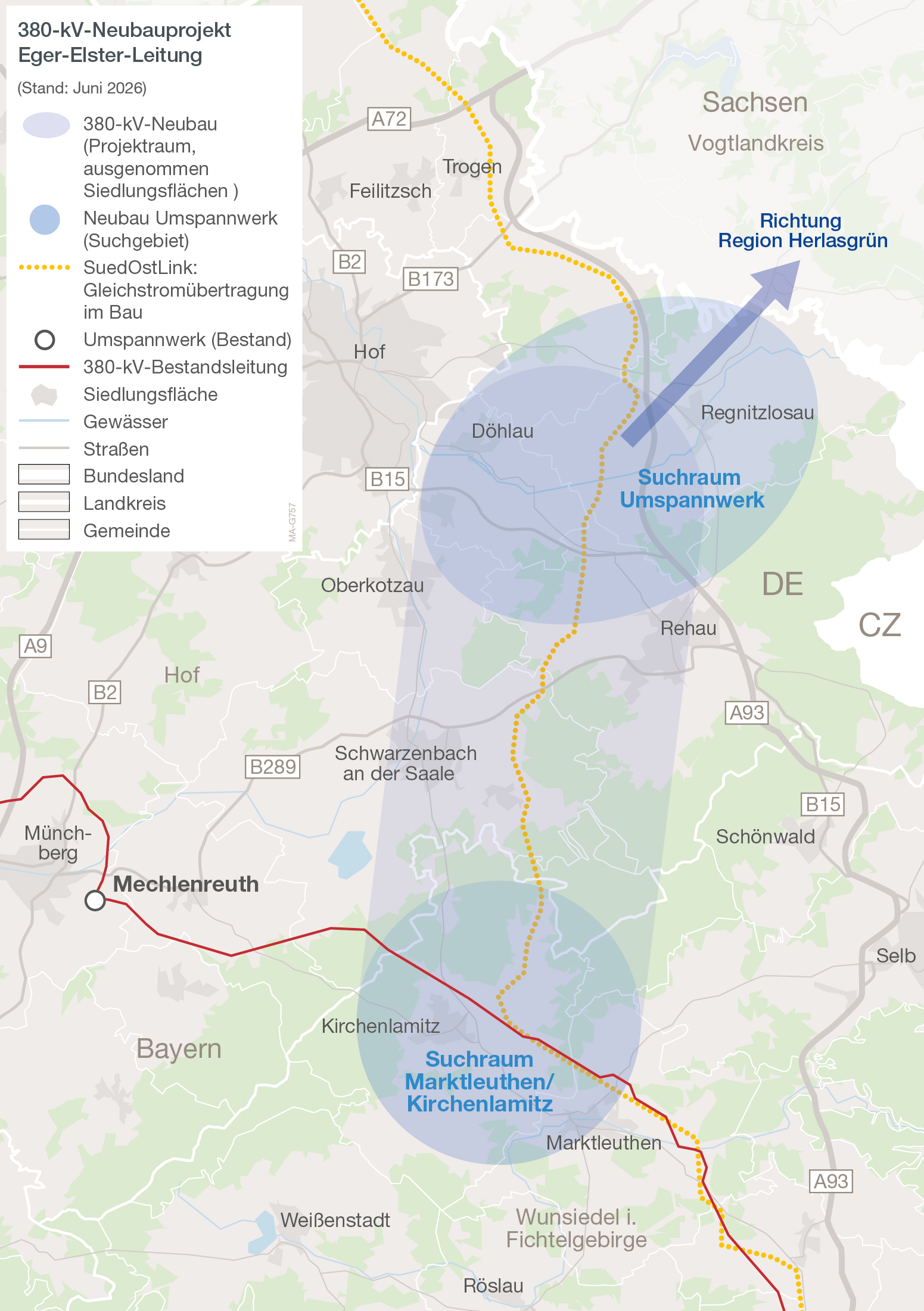

Mit der Eger-Elster-Leitung plant TenneT eine neue 380-kV-Höchstspannungsleitung 
zwischen Herlasgrün in Sachsen und Marktleuthen/Kirchenlamitz in Bayern. Bestandteil 
des Projekts ist außerdem ein neues Umspannwerk. Das Vorhaben ist im 
Netzentwicklungsplan 2037/2045 der Bundesnetzagentur als notwendig bestätigt worden. 
Ziel ist es, die Stromnetze zwischen Sachsen und Bayern leistungsfähiger zu machen und 
die Versorgungssicherheit langfristig zu stärken. 

Die Firma Tennet erklärt dazu: 

Der Ausbau der Strominfrastruktur richtet sich nach physikalischen und geografischen 
Gegebenheiten. Bestimmte Regionen weisen eine strategisch günstige Lage an den 
Haupttransportachsen zwischen großen Erzeugungszentren und 
Verbrauchsschwerpunkten auf. 

Die Errichtung von Umspannwerken erfolgt an Standorten, an denen die bestehende 
Leitungen sinnvoll miteinander verknüpft werden können und die regionale Verteilnetze an 
das Höchstspannungsnetz angeschlossen werden können 

TenneT Germany ist sich der Belastung für die betroffenen Regionen bewusst. Daher 
werden alle Anstrengungen unternommen, die Betroffenheit vor Ort durch eine 
transparente Standortsuche und umfassende Schutzmaßnahmen zu minimieren. 

2 . Projektbeschreibung 
TenneT Germany plant mit dem Projekt Eger-Elster-Leitung eine leistungsstarke Verbindung 
zwischen den Bundesländern Sachsen und Bayern. 

Rechtliche Grundlage 
Die Bundesnetzagentur (BNetzA) hat im März 2024 im Netzentwicklungsplan (NEP) 2037/45 
(Seite 295) die Notwendigkeit dieser Verbindung unter der Bezeichnung P485 bestätigt. 

Zuständigkeiten 
• TenneT Germany: Planung in Bayern 
• 50Hertz: Umsetzung des Vorhabens in Sachsen 

Projektziele 
Das Hauptziel des Projektes besteht in der langfristigen Sicherung der Netzstabilität im 
Übertragungsnetz. Die geplante 380-kV-Leitung zwischen Herlasgrün (Sachsen) und 
Marktleuthen/Kirchenlamitz (Bayern) ermöglicht: 
• eine erhöhte Stromübertragungskapazität zwischen Bayern und Sachsen 
• durch die Verbindung mit dem Ostbayernring eine Stärkung der zuverlässigen 
   Stromversorgung in Bayern 

3 . Konsultationsverfahren 

Zeitraum 
Der Konsultationszeitraum läuft noch bis zum 24.08.2026. 

Beteiligungsmöglichkeit 

Jede interessierte Person und Institution ist berechtigt, eine Stellungnahme zum Bau des 
Umspannwerks einzureichen. 

Kommunale Stellungnahmen 

Von Seiten der Stadt Marktleuthen und der Stadt Kirchenlamitz werden Stellungnahmen 
zum Bau des Umspannwerks abgegeben. 

4. Warum wird ein neuer Standort untersucht? 

Ursprüngliche Planung 

Zu Beginn der Planungen war vorgesehen, das Umspannwerk im Bereich Mechlenreuth zu 
errichten. Dieser Standort wurde unter anderem aufgrund der vorhandenen Stromleitungen 
in die Betrachtung einbezogen. 

Warum wird nun ein anderer Standort geprüft? 

Im weiteren Planungsverlauf stellte sich heraus, dass die Voraussetzungen für den Bau des 
Umspannwerks am ursprünglich vorgesehenen Standort nicht erfüllt werden können. 
Deshalb hat der Übertragungsnetzbetreiber TenneT die Standortsuche erweitert und 

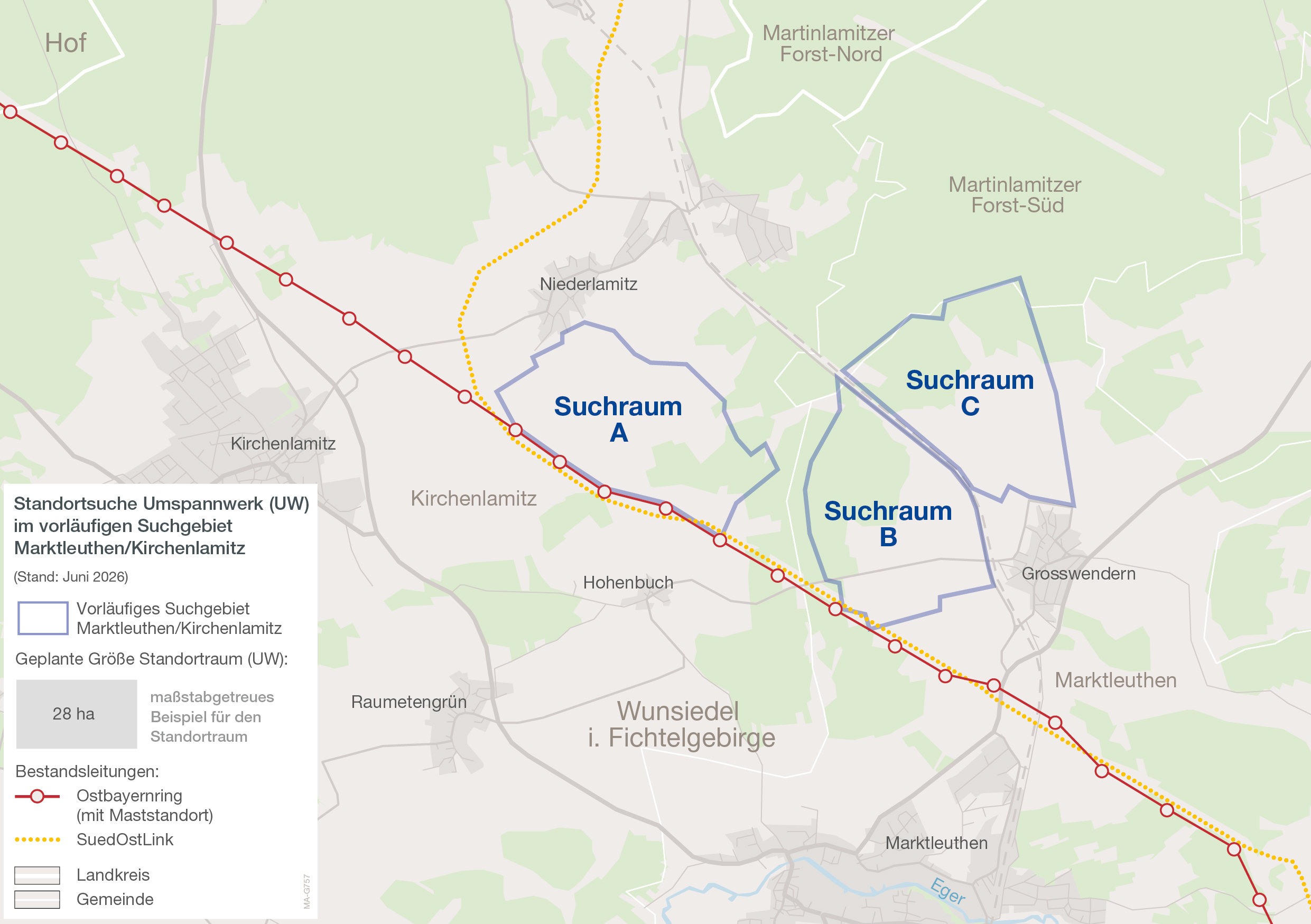

untersucht nun alternative Flächen im Raum Marktleuthen/Kirchenlamitz. Welche Fläche 
letztlich ausgewählt wird, ist derzeit noch offen und Gegenstand des laufenden Planungs- 
und Beteiligungsverfahrens. 

Hinweis: Dieses Dokument dient der Information über das Projekt Eger-Elster-Leitung. Für 
detaillierte Auskünfte und Stellungnahmen wenden Sie sich bitte an die zuständigen 
Projektverantwortlichen von TenneT Germany oder die Bundesnetzagentur. 

Genauere Infos nochmal auf der Projektseite: Eger-Elster-Leitung
